NOXI

مخطط جانت بالعربي: كيف تعمله من اليمين إلى اليسار في Excel وبوربوينت، وتحسب أيام العمل بعطلة بلدك، ومقارنة 7 أدوات

جدول مهام من سبعة أعمدة، ومعادلات أيام العمل لعطلة الجمعة والسبت والسبت والأحد، وخطوات Excel لمخطط يبدأ من اليمين، ومثال محسوب للمسار الحرج من 7 مهام، ومقارنة سبع أدوات من صفحاتها الرسمية بتاريخ 15 أكتوبر 2026.

استمع إلى المقال 3:43 جرّب NOXI مجاناً
غلاف دليل مخطط جانت بالعربي: مخطط يُقرأ من اليمين إلى اليسار بأيام العمل لعطلة الجمعة والسبت، ومقارنة سبع أدوات

إفصاح: NOXI هو ناشر هذا الدليل وإحدى الأدوات السبع التي يقارنها. لذلك جاءت المقارنة جدول قدرات موثّقة من الصفحات الرسمية لكل أداة كما فتحناها في 15 أكتوبر 2026، بلا درجات ولا فائز عام، وهي ليست اختباراً عملياً جديداً لهذه الأدوات. أما جدول المهام وحساب أيام العمل وخطوات Excel فتصلح لأي برنامج.

الإجابة المختصرة: مخطط جانت جدول زمني أفقي يعرض كل مهمة شريطاً يبدأ في تاريخ بدايتها وينتهي في تاريخ نهايتها. لعمله بالعربي اكتب جدول المهام بالمدد بأيام العمل والاعتمادات، واحسب التواريخ بالدالة WORKDAY.INTL برمز عطلة بلدك (7 للجمعة والسبت، و1 للسبت والأحد)، ثم ارسمه في Excel بأعمدة شريطية مكدّسة، واعكس محور التاريخ ليبدأ الزمن من اليمين، وحدّد المسار الحرج.

الخلاصة في سطور

  • التعريفصف لكل مهمة، وطول الشريط مدتها، وموضعه بدايتها ونهايتها، ومعيّن ◆ لكل معلَم، وخط عمودي لتاريخ اليوم.
  • أيام العملالمدة نفسها تنتهي في تواريخ مختلفة: 22 يوم عمل من 1 نوفمبر 2026 تنتهي الاثنين 30 نوفمبر في الرياض، والثلاثاء 1 ديسمبر في دبي، والخميس 10 ديسمبر في الشارقة.
  • من اليمينفي Excel: «فئات بترتيب عكسي» على محور المهام، ثم «القيم بترتيب عكسي» على محور التاريخ، فيبدأ الزمن من اليمين وتنتقل أسماء المهام إلى اليمين.
  • المسار الحرجفي مثالنا 7 مهام وثلاثة مسارات: 22 و16 و10 أيام عمل. الأطول هو الحرج، ولمهمة الدهان فائض 6 أيام ولتصنيف الكتب 12 يوماً.
  • الأدواتسبع أدوات على سبعة معايير من الصفحات الرسمية: الجدولة بالاعتمادات في Planner وClickUp وmonday.com، والحساب في Excel، وعرض الخطة على شريحة عربية من اليمين اختيارنا فيه NOXI.

ما مخطط جانت؟ التعريف والفرق عن الخط الزمني

الجواب المختصر: مخطط جانت (Gantt chart) جدول زمني أفقي لمشروع: كل صف مهمة، وكل مهمة شريط يبدأ في تاريخ بدايتها وينتهي في تاريخ نهايتها، فترى في نظرة واحدة ما يجري الآن وما يتأخر وما يعتمد على غيره. ويحمل اسم المهندس الأمريكي هنري لورنس جانت (1861–1919).

يكتب الناس الاسم بأكثر من صورة: «مخطط جانت» و«جانت شارت» و«مخطط غانت»، وفي الجامعات «المخطط الشريطي للمشروع». المقصود واحد. وشاع المخطط في الإدارة بعد أن شرحه والاس كلارك، زميل جانت، في كتاب صدر عام 1922 بعنوان «مخطط جانت: أداة عمل للإدارة». الفكرة لم تتغيّر منذ ذلك الحين: الزمن على المحور الأفقي، والعمل على المحور العمودي، والشريط يربط بينهما.

تعريف مخطط جانت (Gantt chart) جدول زمني أفقي يعرض مهام المشروع صفاً صفاً، ولكل مهمة شريط يمتد من تاريخ بدايتها إلى تاريخ نهايتها، مع معالم المشروع والاعتمادات بين المهام وخط لتاريخ اليوم.

يختلط مخطط جانت عادةً بالخط الزمني (Timeline)، والفرق عملي. الخط الزمني يعرض أحداثاً ومراحل على محور واحد، ويناسب شريحة تشرح «أين نحن» في سطر واحد. مخطط جانت يعرض كل مهمة في صفها بمدتها، ويجيب عن «من يعمل على ماذا، ومتى، وماذا ينتظر ماذا». إن كانت لديك أربع مراحل تريد عرضها على الإدارة، فالخط الزمني يكفي. وإن كانت لديك عشرون مهمة لها مسؤولون واعتمادات، فأنت تحتاج مخطط جانت، ثم تلخّصه للإدارة كما سنرى لاحقاً.

السؤالالخط الزمنيمخطط جانت
ما الذي يعرضه؟أحداث أو مراحل على محور واحدمهام في صفوف، لكل منها مدة وبداية ونهاية
المدةلا تظهر عادةًطول الشريط
الاعتماداتلا تظهرأسهم أو ترتيب منطقي بين المهام
الجمهورالإدارة والعملاءفريق التنفيذ ومدير المشروع، ثم الإدارة بعد التلخيص
عدد العناصرمن 4 إلى 8 أحداثمن 7 إلى 15 مهمة في الشريحة، وأكثر في ملف العمل

مكوّنات مخطط جانت السبعة

الجواب المختصر: لمخطط جانت سبعة مكوّنات: المهمة، والمدة، والاعتماد، والمعلَم، والمسار الحرج، والفائض الزمني، وخط اليوم. الثلاثة الأولى تأتي من جدول المهام، والأربعة الأخرى تُحسب منه أو تُضاف لتسهيل القراءة.

المكوّنما هوكيف يظهرمن مثالنا
المهمةعمل محدد له بداية ونهاية ومسؤول واحدصف باسمها وشريط«الدهان»
المدةعدد أيام العمل اللازمة لإنجاز المهمةطول الشريط، مرسوماً بالأيام التقويمية4 أيام عمل
الاعتمادمهمة لا تبدأ قبل انتهاء أخرى (نهاية ثم بداية)سهم من نهاية شريط إلى بداية آخرتركيب الرفوف تنتظر الأثاث والدهان
المعلَمحدث في تاريخ محدد بلا مدةمعيّن ◆«اعتماد التصميم» في 10 نوفمبر
المسار الحرجأطول سلسلة مهام متتابعةلون مميز للأشرطة22 يوم عمل
الفائض الزمنيكم يمكن أن تتأخر مهمة دون أن يتأخر المشروعامتداد باهت بعد الشريط6 أيام للدهان
خط اليومتاريخ اليوم على المحورخط عمودييكشف المتأخر في نظرة
تعريف المعلَم (Milestone) حدث في تاريخ محدد لا مدة له، مثل اعتماد التصميم أو وصول الأثاث أو الافتتاح، ويُرسم معيّناً ◆ بدل الشريط. يفيد في عرض الخطة على الإدارة لأنه يجيب عن سؤال «متى؟» دون تفاصيل المهام.
تعريف الفائض الزمني (Float أو Slack) عدد أيام العمل التي تستطيع مهمة أن تتأخرها دون أن يتأخر تاريخ انتهاء المشروع. مهام المسار الحرج فائضها صفر، فأي تأخير فيها يؤخر النهاية بالقدر نفسه.

جدول المهام: النموذج الذي يحتاجه أي برنامج

الجواب المختصر: كل مخطط جانت يبدأ بجدول من سبعة أعمدة: الرقم، والمهمة، والمدة بأيام العمل، وما تعتمد عليه، والبداية، والنهاية، والمسؤول. الأعمدة الأربعة الأولى تكتبها أنت، والبداية والنهاية تُحسبان بالمعادلات، ولا يُكتب تاريخ باليد إلا تاريخ بداية المشروع.

هذا الجدول هو المدخل نفسه لكل الأدوات في هذا الدليل: Excel يرسم منه الأشرطة، وأدوات إدارة المشاريع تستورده، وأدوات العروض تبني منه الشريحة. إن أتقنت الجدول، صار الرسم خطوة شكلية. وأغلب أخطاء مخططات جانت التي نراها في العروض العربية ليست في الرسم، بل في جدول كُتبت تواريخه يدوياً فاختلفت عن المدد.

العمودماذا تكتبالقاعدة
الرقمحرف أو رقم قصير: A، B، Cتشير إليه في عمود الاعتماد بدل الاسم الطويل
المهمةفعل ومفعول: «طلب الأثاث وتوريده»ثلاث كلمات أو أقل في الشريحة؛ التفصيل في الملف
المدةأيام عمل، لا أيام تقويميةعدد صحيح؛ المعلَم مدته صفر
تعتمد علىأرقام المهام السابقة: «C، D»اترك الخلية فارغة للمهام التي تبدأ مع المشروع
البدايةمعادلة: أول يوم عمل بعد أكبر نهاية سابقةلا تكتبها باليد إلا للمهمة الأولى
النهايةمعادلة: البداية مضافاً إليها المدة بأيام العملتتغيّر تلقائياً إذا غيّرت المدة
المسؤولشخص واحد أو جهة واحدة«الفريق» ليس مسؤولاً

قاعدتان توفران عليك أغلب المراجعات. الأولى: قسّم كل مهمة أطول من 15 يوم عمل إلى مهمتين، لأن الشريط الطويل يخفي التأخير حتى نهايته. والثانية: لا تخلط مستويات التفصيل؛ إن كانت «التصميم» مهمة من 5 أيام، فلا تضع بجانبها «إرسال بريد للمورّد» كمهمة مستقلة. وللخطط السنوية التي تُعرض بالأرباع، راجع مخطط جانت ربع السنوي في عرض الخطة التشغيلية.

أيام العمل: الجمعة والسبت أم السبت والأحد؟

الجواب المختصر: في Excel تحسب الدالة WORKDAY.INTL تاريخ النهاية بأيام العمل وتتخطى العطلة الأسبوعية والعطلات الرسمية. رمز العطلة 7 يعني الجمعة والسبت كما في الجهات الحكومية السعودية، والرمز 1 يعني السبت والأحد كما في الحكومة الاتحادية الإماراتية، والسلسلة "0000111" تعني الجمعة والسبت والأحد كما في حكومة الشارقة.

هذه أهم نقطة يغفل عنها من ينسخ قالباً أجنبياً: القوالب الجاهزة تفترض عطلة السبت والأحد، فإن طبّقتها في الرياض أو القاهرة دون تعديل، انحرفت كل التواريخ بعد الأسبوع الأول. وتصف Microsoft الدالة بأربع وسائط: تاريخ البداية، وعدد أيام العمل، ورمز العطلة، ونطاق العطلات الرسمية. لا تَعُدّ الدالة تاريخ البداية نفسه، ولذلك نطرح منه يوماً حين نريد أن يكون يوم البداية أول يوم عمل في المهمة.

الجهةالعطلة الأسبوعيةالرمز في Excelالمصدر الرسمي
الجهات الحكومية في السعوديةالجمعة والسبت؛ أيام العمل من الأحد إلى الخميس7اللائحة التنفيذية للموارد البشرية في الخدمة المدنية، المادتان 10 و127
الحكومة الاتحادية في الإماراتالسبت والأحد، والجمعة دوام حتى 12:00 ظهراً، منذ 1 يناير 20221بوابة حكومة الإمارات u.ae، وتذكر أن أبوظبي ودبي وعجمان وأم القيوين ورأس الخيمة والفجيرة تتبع نظاماً مشابهاً
حكومة الشارقةالجمعة والسبت والأحد؛ العمل من الاثنين إلى الخميس"0000111"بوابة حكومة الإمارات u.ae
القطاع الخاصبحسب عقد العمل وسياسة الشركةاسأل الموارد البشرية—

كيف تُقرأ السلسلة: سبع خانات تبدأ بالاثنين، و«1» يعني يوم عطلة و«0» يوم عمل. "0000111" إذن: من الاثنين إلى الخميس عمل، والجمعة والسبت والأحد عطلة. وبالطريقة نفسها تكتب أي نمط لا يغطيه رمز رقمي. ملاحظة للجهات الاتحادية الإماراتية: الرمز 1 يعدّ الجمعة يوم عمل كاملاً لأن Excel لا يعرف نصف اليوم؛ فإن كان فريقك لا ينجز في الجمعة عملاً يُحسب، فاستخدم "0000111" بدلاً منه.

العطلات الرسمية: أدخلها في عمود منفصل وأشر إليه في الوسيط الرابع. وخذها من الصفحات الرسمية وحدها، كما في هذا الجدول:

البلدالعطلات الرسمية كما تنشرها الجهة الرسميةما يقع بين 1 نوفمبر و15 ديسمبر 2026
السعوديةاليوم الوطني 23 سبتمبر، وعيد الفطر وعيد الأضحى بتقويم أم القرى (لائحة الخدمة المدنية)، ويوم التأسيس الذي أعلنته وزارة الموارد البشرية عطلة يوم 22 فبراير 2026لا شيء
الإماراترأس السنة الميلادية، وعيد الفطر، ووقفة عرفة وعيد الأضحى، ورأس السنة الهجرية، والمولد النبوي، واليوم الوطني 2 و3 ديسمبر (قرار مجلس الوزراء رقم 27 لسنة 2024 كما تعرضه u.ae)الأربعاء 2 والخميس 3 ديسمبر

تنبيهان قبل أن تعتمد التواريخ. في الإمارات، يجيز القرار نقل بعض العطلات إلى بداية الأسبوع أو نهايته، فراجع إعلان السنة نفسها قبل التسليم. وفي السعودية، تنص المادة 128 من لائحة الخدمة المدنية على أن يوم العمل الواقع بين عطلتين رسميتين يُعدّ عطلة. أما عطلات 2027 الدينية في البلدين فتُحدَّد بالتقويم الهجري أو بالرؤية وتُعلَن رسمياً قبلها، ولم تُعلَن تواريخها حتى 15 أكتوبر 2026؛ فاكتبها في جدولك تقديراً، وحدّثها عند الإعلان.

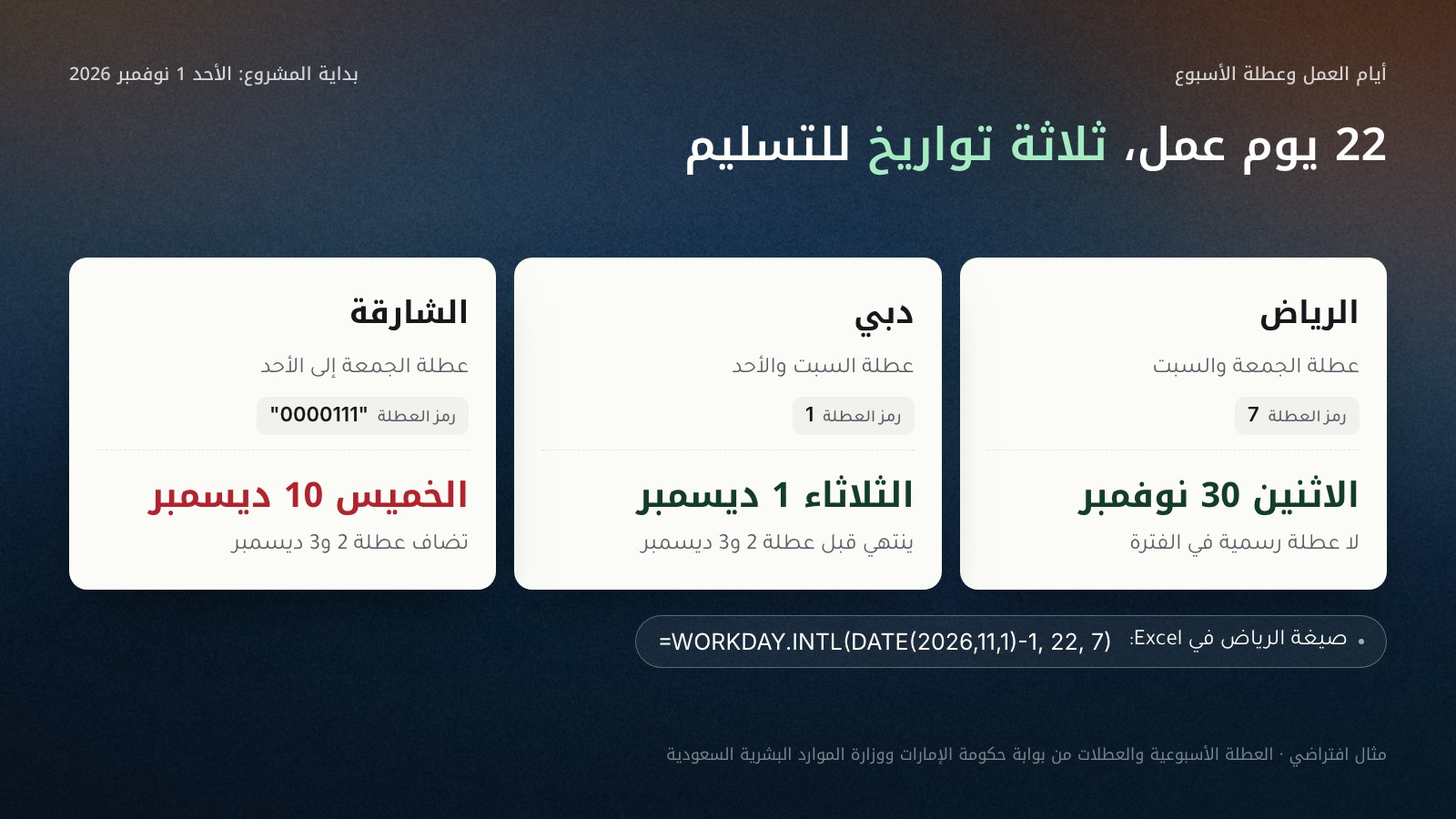

ثلاث بطاقات من اليمين إلى اليسار لمشروع مدته 22 يوم عمل يبدأ الأحد 1 نوفمبر 2026: الرياض بعطلة الجمعة والسبت ورمز 7 ينتهي الاثنين 30 نوفمبر؛ دبي بعطلة السبت والأحد ورمز 1 ينتهي الثلاثاء 1 ديسمبر قبل عطلة اليوم الوطني؛ الشارقة بعطلة الجمعة إلى الأحد وسلسلة 0000111 وعطلة 2 و3 ديسمبر ينتهي الخميس 10 ديسمبر.
المهام لم تتغيّر؛ الذي تغيّر هو العطلة الأسبوعية والعطلات الرسمية، ففرق التسليم بين الرياض والشارقة عشرة أيام تقويمية.

الطريقة 1: مخطط جانت في Excel من الأعمدة المكدّسة

الجواب المختصر: لا يوجد في Excel نوع مخطط جاهز اسمه جانت. أنشئ «مخطط شريطي مكدس» من عمودين: البداية وطول الشريط، ثم اجعل سلسلة البداية بلا تعبئة فتختفي، واعكس ترتيب الفئات لتظهر المهمة الأولى في الأعلى. هذه هي خطوات Microsoft نفسها، وأضفنا إليها معادلات أيام العمل.

الخطوات التالية بأسماء الواجهة العربية كما تكتبها صفحات مساعدة Microsoft بالعربية. بنينا المخطط فعلياً بهذه الخطوات في Excel لنظام Mac يوم 15 أكتوبر 2026، وتحققنا من كل تاريخ في المثال بالمعادلات نفسها داخل Excel.

  1. اكتب جدول المهام:الأعمدة: المهمة، المدة، تعتمد على، البداية، النهاية، أيام الشريط. ضع تاريخ بداية المشروع في خلية واحدة، وقائمة العطلات الرسمية في عمود منفصل.
  2. احسب بداية المهمة الأولى:=WORKDAY.INTL(DATE(2026,11,1)-1,1,7). النتيجة أول يوم عمل ابتداءً من 1 نوفمبر؛ غيّر 7 إلى رمز عطلتك.
  3. احسب النهاية:=WORKDAY.INTL(البداية-1,المدة,7,العطلات). مهمة من 3 أيام تبدأ الأحد تنتهي الثلاثاء.
  4. احسب بداية كل مهمة تابعة:=WORKDAY.INTL(MAX(نهايات المهام السابقة),1,7,العطلات). لمهمة تعتمد على C وD: MAX(نهاية C، نهاية D).
  5. احسب أيام الشريط:=النهاية-البداية+1. هذا طول الشريط بالأيام التقويمية، وهو غير المدة: 10 أيام عمل قد تمتد 14 يوماً تقويمياً.
  6. أدرج المخطط:حدّد أعمدة المهمة والبداية وأيام الشريط، ثم «إدراج» ← «المخططات المستحسنة» أو المخططات الشريطية ← «مخطط شريطي مكدس».
  7. أخفِ سلسلة البداية:انقر الجزء الأول من الأشرطة، ثم من تبويب «تنسيق» اختر للتعبئة «بلا تعبئة». تبقى أشرطة المدة وحدها.
  8. رتّب المهام من الأعلى:انقر محور المهام بزر الفأرة الأيمن ← «تنسيق المحور...» ← «موضع المحور» ← «فئات بترتيب عكسي».
  9. اضبط حدود التاريخ:في محور التاريخ اكتب الحد الأدنى والأقصى بالرقم التسلسلي: 1 نوفمبر 2026 = 46327، و1 ديسمبر 2026 = 46357. تعرف الرقم بتنسيق خلية التاريخ «عام».
  10. نظّف واحفظ:احذف وسيلة الإيضاح والعنوان إن لم تحتجهما، ولوّن المسار الحرج من «تغيير الألوان» أو لكل شريط، ثم احفظه بـ«حفظ كقالب».

الخطأ الأشيع في هذه الطريقة هو أن يُرسم الشريط بالمدة بدل أيام الشريط. حينها تنتهي كل مهمة تشمل عطلة أسبوعية قبل موعدها على الرسم، ويبدو المشروع أقصر مما هو. والخطأ الثاني كتابة التواريخ يدوياً: يغيّر أحدهم مدة «التصميم» من 5 إلى 7 أيام، فلا تتحرك المهام التالية. بالمعادلات أعلاه يتحرك كل ما بعدها تلقائياً.

اجعل المخطط يُقرأ من اليمين إلى اليسار

الجواب المختصر: حدّد محور التاريخ، ومن «تنسيق المحور» ثم «خيارات المحور» فعّل «القيم بترتيب عكسي». يبدأ الزمن حينها من اليمين ويتقدّم نحو اليسار، وتنتقل أسماء المهام إلى يمين المخطط، وتظهر التواريخ في أعلاه إن كنت قد عكست ترتيب الفئات قبلها.

القارئ العربي يقرأ الصف من اليمين، فيتوقع أن يكون «الأمس» يميناً و«الغد» يساراً، وأن يجد اسم المهمة في بداية سطره. المخطط الذي يبدأ من اليسار يجبر عينه على القفز بين طرفي الشريحة: يقرأ الاسم يميناً في الجدول ثم يبحث عن الشريط في أقصى اليسار. ولذلك نطبّق ثلاث قواعد للقراءة من اليمين:

  • الزمن من اليمين: أقدم تاريخ في أقصى اليمين، وأحدث تاريخ في أقصى اليسار. الأسهم بين المهام تشير إلى اليسار.
  • الأسماء في بداية السطر: عمود المهام على يمين المخطط، محاذى إلى اليمين.
  • الأرقام كما هي: التواريخ والأرقام تُكتب كما في بقية العرض (أرقام غربية أو عربية هندية، لا خليط)، واتجاه الرقم نفسه لا ينعكس. للتفاصيل راجع دليل الأرقام والعملات في الرسوم البيانية العربية.

أسماء الخيارين في الواجهة العربية تأتي من صفحة Microsoft العربية عن ترتيب الرسم: «فئات بترتيب عكسي» و«القيم بترتيب عكسي». وجعل ورقة العمل نفسها من اليمين إلى اليسار يرتّب الأعمدة، لكنه لا يكفي وحده لعكس اتجاه الأشرطة، فالذي يعكس الزمن هو خيار محور القيم. وإن كنت ستنسخ المخطط إلى عرض، فاضبط الاتجاه في Excel قبل النسخ، لأن الإعداد ينتقل مع المخطط. ولقواعد الاتجاه في الشرائح عموماً، من الجداول إلى الأسهم، راجع دليل العروض العربية من اليمين إلى اليسار.

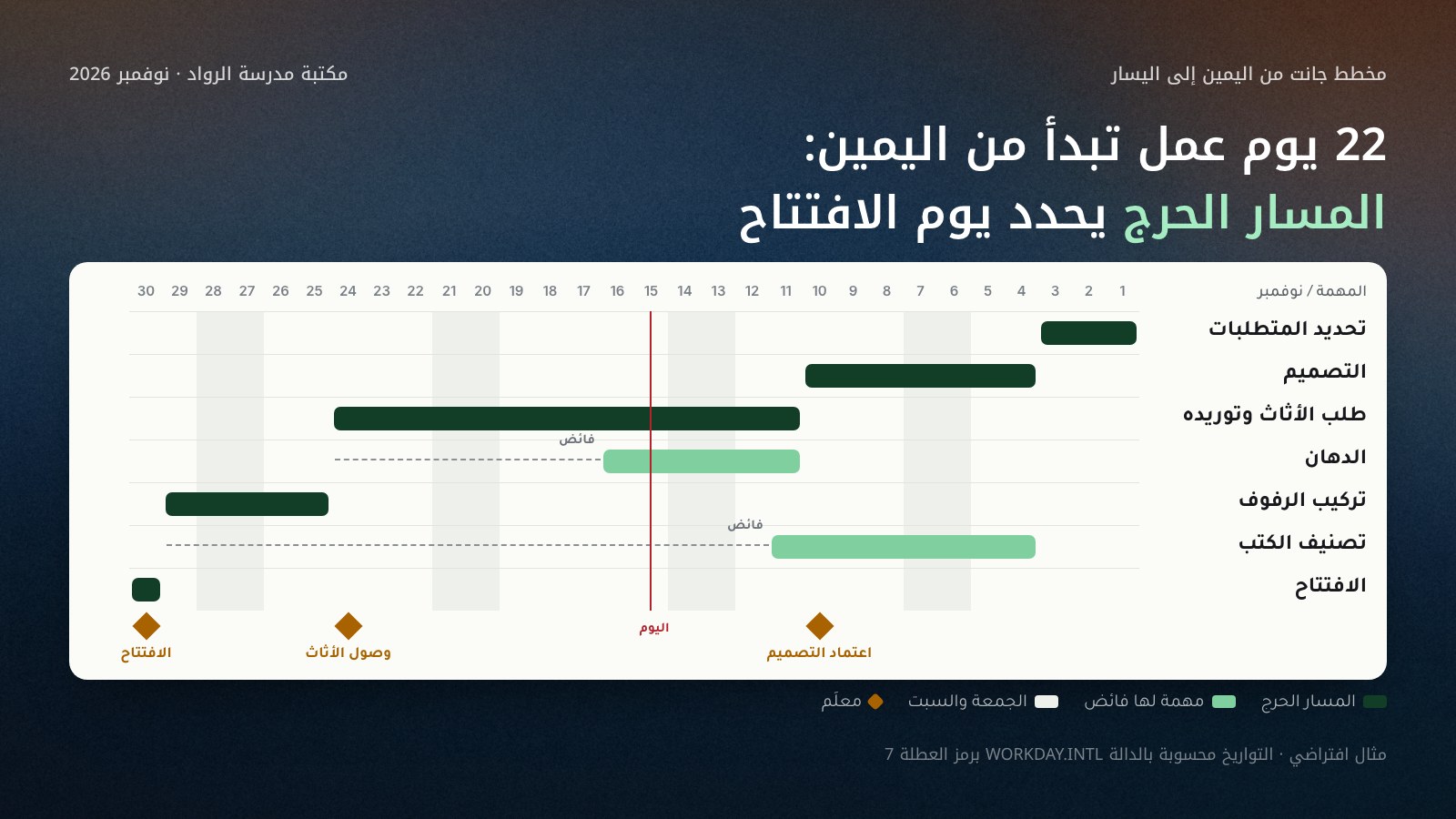

مخطط جانت عربي يُقرأ من اليمين إلى اليسار لمشروع تجديد مكتبة مدرسة الرواد من 1 إلى 30 نوفمبر 2026: سبع مهام بأسمائها على اليمين، أشرطة المسار الحرج (تحديد المتطلبات، التصميم، طلب الأثاث وتوريده، تركيب الرفوف، الافتتاح) بلون مميز، والدهان وتصنيف الكتب بلون هادئ مع فائض 6 و12 يوماً، ومعيّنات لثلاثة معالم، وخط اليوم.
الزمن يبدأ من اليمين، والأسماء في بداية السطر، والمسار الحرج بلون واحد: ثلاث قواعد تجعل المخطط يُقرأ بالعربية دون جهد.

الطريقة 2: قالب Excel جاهز لمخطط جانت

الجواب المختصر: تقول Microsoft إن قوالب مخطط جانت متاحة مجاناً على موقع قوالبها create.microsoft.com، وإن اشتراك Microsoft 365 يضيف قوالب بتذكيرات مرئية وفئات ملوّنة. افتح «ملف» ← «جديد» وابحث عن Gantt أو «جانت»، ثم استبدل المعادلات برمز عطلة بلدك قبل أي شيء.

القالب الجاهز يوفّر عليك الشكل، لكنه يحمل افتراضات من صمّمه. افحص فيه ثلاثة أشياء قبل أن تكتب أول مهمة:

  • العطلة الأسبوعية: ابحث عن WORKDAY أو NETWORKDAYS في المعادلات. إن وجدتها بلا رمز عطلة، فهي تفترض السبت والأحد. أضف الرمز 7 أو السلسلة المناسبة.
  • وحدة المدة: هل يقيس القالب المدة بالأيام التقويمية أم بأيام العمل؟ أغلب القوالب البسيطة تقيس بالأيام التقويمية.
  • الاتجاه: أغلب القوالب ترسم الأشرطة بتنسيق شرطي في خلايا الجدول، لا بمخطط. هذه القوالب تتبع اتجاه الورقة، فإن جعلت الورقة من اليمين إلى اليسار جرى الزمن من اليمين.

والبحث عن «مخطط جانت excel جاهز عربي» يقود عادةً إلى ملفات تُحمَّل من مواقع مجهولة. القوالب من موقع Microsoft نفسه أسلم، وتعريبها يستغرق دقائق: ترجم العناوين، وغيّر رمز العطلة، واجعل الورقة من اليمين.

الطريقة 3: مخطط جانت في بوربوينت

الجواب المختصر: لوضع مخطط جانت في بوربوينت ثلاث طرق: انسخ المخطط من Excel والصقه مرتبطاً بالبيانات فيتحدّث مع الملف، أو ابنه من جدول وأشكال يدوياً لشريحة واحدة ثابتة، أو ولّد الشريحة بأداة عروض ترسم مخطط جانت من اليمين. الأولى للمتابعة، والثانية والثالثة للعرض.

1. النسخ من Excel: تصف Microsoft خمسة خيارات للصق المخطط في برنامج Office آخر: استخدام نسق الوجهة مع تضمين المصنف، أو الاحتفاظ بتنسيق المصدر مع تضمين المصنف، أو استخدام نسق الوجهة مع ربط البيانات، أو الاحتفاظ بتنسيق المصدر مع ربط البيانات، أو صورة. الربط يُبقي المخطط متصلاً بملف Excel فيتحدّث حين يتغيّر، والتضمين يحمل نسخة من البيانات داخل العرض، والصورة لا تُعدَّل. للتقرير الأسبوعي اختر الربط، وللعرض النهائي أمام الإدارة اختر الصورة أو التضمين حتى لا يتغيّر المخطط أثناء العرض.

2. البناء من جدول وأشكال: أدرج جدولاً بعمود للمهام على اليمين وعمود لكل أسبوع، ثم ارسم مستطيلاً لكل مهمة فوق الأسابيع التي تشغلها. هذه الطريقة بطيئة في التعديل، لكنها تعطيك تحكماً كاملاً في الشكل، وتناسب شريحة من 7 إلى 10 مهام لن تتغيّر.

3. التوليد بأداة عروض: بعض أدوات العروض تبني شريحة مخطط جانت من وصف أو من جدول مهام، وفي NOXI مثلاً تجري أشرطة مخطط غانت من اليمين على الشرائح العربية. التفاصيل الموثّقة لكل أداة في جدول المقارنة أدناه.

وأيّاً كانت الطريقة، الشريحة ليست ملف المتابعة. احتفظ بجدول المهام في Excel أو في أداة إدارة المشاريع مصدراً وحيداً للتواريخ، واجعل الشريحة نسخة منه في تاريخ محدد تكتبه في تذييلها: «بحسب الخطة في 15 نوفمبر 2026».

المسار الحرج بالأرقام: مثال محسوب لمشروع من 7 مهام

الجواب المختصر: المسار الحرج أطول سلسلة مهام متتابعة في المشروع، وطوله هو أقصر مدة ممكنة لإنهائه؛ أي تأخير في مهمة عليه يؤخر النهاية بالقدر نفسه. تحسبه بجمع المدد على كل مسار من البداية إلى النهاية، ثم تختار الأطول.

تعريف المسار الحرج (Critical path) أطول سلسلة من المهام المعتمد بعضها على بعض بين بداية المشروع ونهايته. طوله يحدد أقرب تاريخ ممكن للانتهاء، وفائض كل مهمة عليه صفر. نُشرت طريقة المسار الحرج في ورقة جيمس كيلي ومورغان ووكر عام 1959.
مثال تجديد مكتبة مدرسة الرواد في الرياض (مدرسة افتراضية). يبدأ المشروع الأحد 1 نوفمبر 2026، والجهة تعمل من الأحد إلى الخميس. المهام السبع ومددها بأيام العمل في الجدول أدناه، وكل التواريخ محسوبة بالدالة WORKDAY.INTL برمز العطلة 7.
المهمةالمدة (أيام عمل)تعتمد علىالبداية ← النهايةالفائض
A تحديد المتطلبات3—الأحد 1 نوفمبر ← الثلاثاء 3 نوفمبر0
B التصميم5Aالأربعاء 4 نوفمبر ← الثلاثاء 10 نوفمبر0
C طلب الأثاث وتوريده10Bالأربعاء 11 نوفمبر ← الثلاثاء 24 نوفمبر0
D الدهان4Bالأربعاء 11 نوفمبر ← الاثنين 16 نوفمبر6 أيام
E تركيب الرفوف3C، Dالأربعاء 25 نوفمبر ← الأحد 29 نوفمبر0
F تصنيف الكتب6Aالأربعاء 4 نوفمبر ← الأربعاء 11 نوفمبر12 يوماً
G الافتتاح1E، Fالاثنين 30 نوفمبر0

الخطوة 1: اجمع المدد على كل مسار

من البداية إلى الافتتاح ثلاثة مسارات ممكنة. نجمع مدد المهام على كل منها:

  • A ← B ← C ← E ← G: 3 + 5 + 10 + 3 + 1 = 22 يوم عمل. هذا هو المسار الحرج.
  • A ← B ← D ← E ← G: 3 + 5 + 4 + 3 + 1 = 16 يوم عمل. الفرق عن الحرج 22 − 16 = 6، فللدهان فائض 6 أيام عمل.
  • A ← F ← G: 3 + 6 + 1 = 10 أيام عمل. الفرق 22 − 10 = 12، فلتصنيف الكتب فائض 12 يوم عمل.

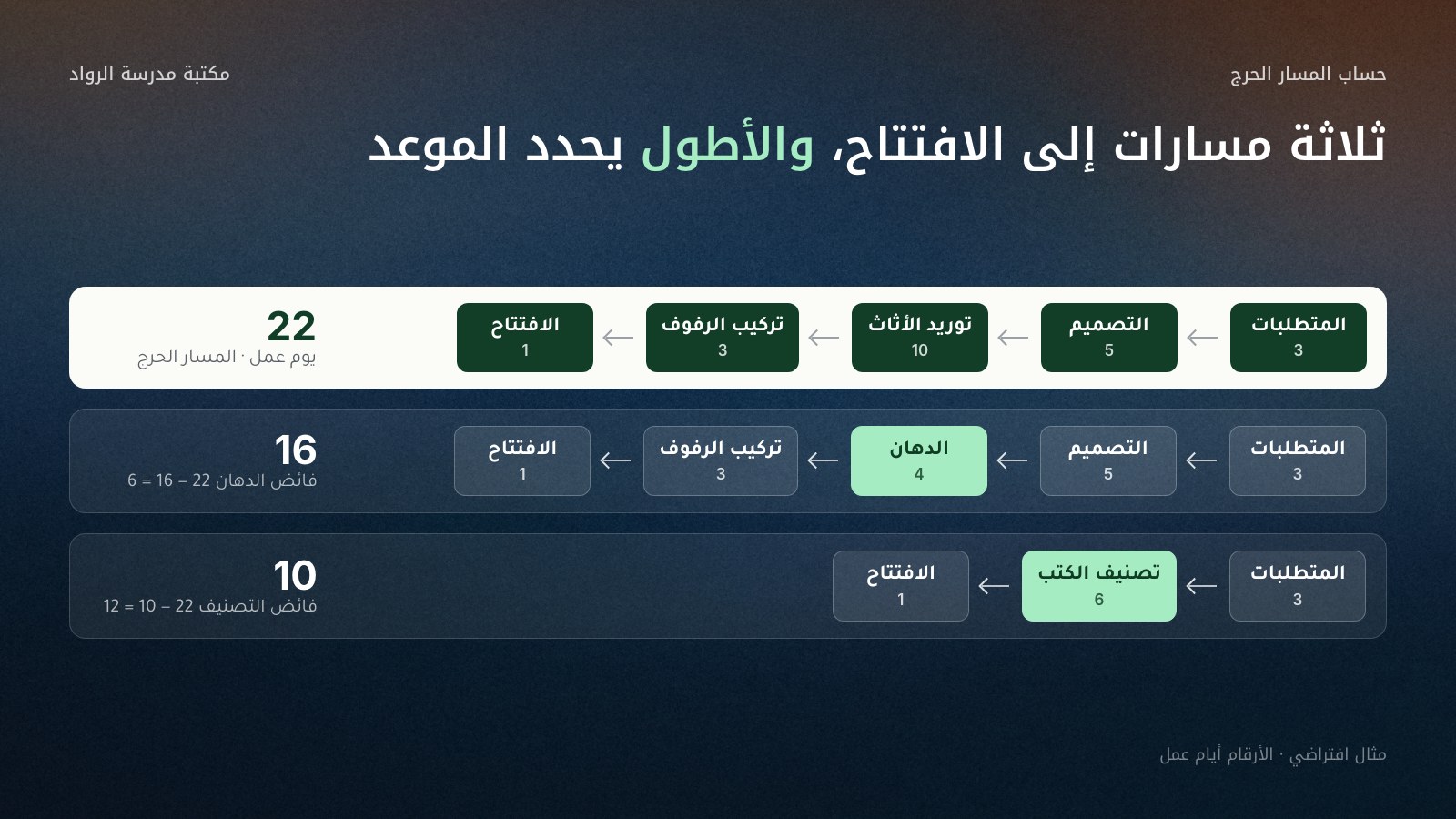

مخطط شبكي من اليمين إلى اليسار لثلاثة مسارات في مشروع تجديد المكتبة: المسار الحرج تحديد المتطلبات ثم التصميم ثم طلب الأثاث ثم تركيب الرفوف ثم الافتتاح بمجموع 22 يوم عمل، ومسار الدهان بمجموع 16 وفائض 6 أيام، ومسار تصنيف الكتب بمجموع 10 وفائض 12 يوماً.
أطول مسار يحدد موعد الافتتاح؛ المساران الآخران يملكان فائضاً يساوي الفرق بين طولهما وطول المسار الحرج.

الخطوة 2: حوّل أيام العمل إلى تواريخ

مدة المشروع 22 يوم عمل. بعطلة الجمعة والسبت، تعطي المعادلة =WORKDAY.INTL(DATE(2026,11,1)-1,22,7) يوم الاثنين 30 نوفمبر 2026، أي 30 يوماً تقويمياً من أول يوم. ولا تقع في نوفمبر 2026 أي عطلة رسمية سعودية، فالتاريخ نهائي. ولو نُفّذ المشروع نفسه في الإمارات بالمدد نفسها، تتغيّر النتيجة:

المكانالمعادلةتاريخ الانتهاءلماذا
الرياض=WORKDAY.INTL(DATE(2026,11,1)-1,22,7)الاثنين 30 نوفمبرالأحد 1 نوفمبر يوم عمل، ولا عطلات رسمية في الفترة
دبي أو أبوظبي (نمط الجهات الاتحادية)=WORKDAY.INTL(DATE(2026,11,1)-1,22,1,H2:H3)الثلاثاء 1 ديسمبرالأحد 1 نوفمبر عطلة فيبدأ العمل الاثنين 2 نوفمبر؛ عطلة اليوم الوطني 2 و3 ديسمبر تقع بعد الانتهاء
الشارقة=WORKDAY.INTL(DATE(2026,11,1)-1,22,"0000111",H2:H3)الخميس 10 ديسمبرأربعة أيام عمل في الأسبوع، ثم يومَا اليوم الوطني يدفعان تركيب الرفوف والافتتاح

في الخلايا H2:H3 تاريخا 2 و3 ديسمبر 2026. ودون عطلة اليوم الوطني كانت الشارقة ستنتهي الثلاثاء 8 ديسمبر؛ العطلة أضافت يومَي عمل. الدرس واحد في المدن الثلاث: المدد لم تتغيّر، والتواريخ تغيّرت بعشرة أيام تقويمية بين الرياض والشارقة. ولهذا يجب أن تُرسم الأشرطة من تواريخ محسوبة بأيام العمل، لا من مدد مضروبة في الأسبوع.

الخطوة 3: اقرأ النتيجة كمدير مشروع

  • أين تضع انتباهك: طلب الأثاث وتوريده (10 أيام) أطول مهمة على المسار الحرج. يوم تأخير في التوريد يعني يوم تأخير في الافتتاح.
  • أين لديك مرونة: يمكن أن يبدأ الدهان حتى 6 أيام عمل متأخراً، أي حتى الخميس 19 نوفمبر، دون أن يتأثر الافتتاح. وتصنيف الكتب يحتمل 12 يوماً، فيمكن نقل فريقه مؤقتاً لمساعدة مهمة حرجة.
  • المعالم الثلاثة للإدارة: اعتماد التصميم الثلاثاء 10 نوفمبر، ووصول الأثاث الثلاثاء 24 نوفمبر، والافتتاح الاثنين 30 نوفمبر.

وتظهر قيمة الفائض حين يحدث تأخير. لو تأخر الدهان 4 أيام، فلا شيء يتغيّر في الافتتاح لأن فائضه 6. ولو تأخر التوريد يومين، ينتقل الافتتاح إلى الأربعاء 2 ديسمبر. هذا ما تحتاج الإدارة أن تفهمه من الشريحة في أقل من دقيقة.

مقارنة 7 أدوات لعمل مخطط جانت: ماذا تقول الصفحات الرسمية (أكتوبر 2026)

الجواب المختصر: بحسب الصفحات الرسمية في 15 أكتوبر 2026، تتقدّم Microsoft Planner بالخطط المتقدمة وClickUp وmonday.com في الجدولة بالاعتمادات والمسار الحرج، ويتقدّم Excel في حساب أيام العمل بأي عطلة أسبوعية، بينما يرسم NOXI أشرطة مخطط غانت من اليمين على الشرائح العربية. لا توجد أداة تتقدّم في كل الأعمدة، فاختر بحسب المهمة.

طريقة المقارنة: اخترنا سبع أدوات يصل إليها من يبحث عن «مخطط جانت»: برنامجا جداول بيانات (Excel وGoogle Sheets)، وثلاث أدوات لإدارة المشاريع (Microsoft Planner وClickUp وmonday.com)، وأداتا تصميم وعروض (Canva وNOXI). قارنّاها على سبعة معايير تصف المهام لا الأدوات: رسم الأشرطة، والاعتمادات والمسار الحرج، وأيام العمل والعطلات، والوصول المجاني، والواجهة العربية، والاتجاه من اليمين، والتصدير إلى عرض. كل خلية مأخوذة من صفحة مساعدة أو صفحة أسعار رسمية فتحناها في 15 أكتوبر 2026، وحين تسكت الصفحة عن أمر كتبنا ذلك ولم نفترضه. لم نمنح درجات، لأن الأدوات تؤدي مهام مختلفة، والمقارنة بالدرجات بينها ستكافئ من تصادف أن معاييرنا تصفه.

تعريف القدرة الموثّقة ميزة تصفها الشركة نفسها في صفحة مساعدتها أو أسعارها الرسمية بتاريخ التحقق. لا نعتمد ما يقوله مراجعون أو مدوّنات أو ما نتذكره من استخدام سابق، وحين تسكت الصفحة عن العربية نكتب ذلك ولا نفترض الدعم.

الجدولة والحساب

الأداةرسم الأشرطةالاعتمادات والمسار الحرجأيام العمل والعطلاتالوصول المجاني
Excelمخطط شريطي مكدس يدوياً، أو قالب جاهزبالمعادلات التي تكتبها، بلا أسهمWORKDAY.INTL بـ 14 رمزاً للعطلة وسلسلة لأي نمط، ونطاق للعطلاتقوالب Microsoft مجانية؛ البرنامج نفسه ضمن Office أو Microsoft 365
Microsoft Plannerعرض Timeline بشكل مخطط جانتاعتمادات بين المهام، و«إظهار المسار الحرج» بالأحمرلا تذكر الصفحات التي فتحناها ضبط العطلة الأسبوعيةالخطط المتقدمة تتطلب ترخيصاً مدفوعاً؛ Timeline يتطلب Planner Plan 1
Google Sheetsعرض Timeline من «إدراج»، من عمود تاريخ واحد على الأقللا تذكرها صفحة المساعدةمدة مع خيار «Include weekends» لاستبعاد العطلةفي إصدارات Google Workspace المذكورة؛ قال إعلان مايو 2023 إنه غير متاح للحسابات الشخصية
ClickUpعرض Gantt لأي مساحة أو قائمةاعتمادات بالسحب، وإعادة جدولة تلقائية، و«Show critical path» والفائضلا تذكر صفحة Gantt ضبط العطلة الأسبوعيةالخطة المجانية: Gantt بصيغة تجربة؛ Unlimited بـ 7 دولارات للمستخدم شهرياً بالدفع السنوي
monday.comعرض Gantt وأداة لوحة معلوماتعمود الاعتمادات؛ المعالم والمسار الحرج في Pro وEnterpriseعطلة الحساب «الجمعة والسبت» أو «السبت والأحد»، وخيار استبعادها من الجدولةGantt من خطة Standard فأعلى
Canvaقوالب مخطط جانت على السبورة البيضاءأسهم ترسمها بنفسكلا حساب تواريخ موثّقأداة مخطط جانت مجانية بحسب صفحة Canva
NOXIمخطط غانت على الشريحة: صفوف وأشرطة ومعالم ◆ وخط «اليوم»يعرض المهام والمعالم بتواريخها المحسوبة في جدول المهامتُدخل التواريخ كما حسبتها بعطلتكمجاني: 1,000 رصيد شهرياً، والعرض الكامل نحو 25

العربية والعرض

الأداةالواجهة العربيةالاتجاه من اليمينالتصدير إلى عرض
Excelصفحات مساعدة عربية بأسماء الواجهة العربية«القيم بترتيب عكسي» على محور التاريخ (بنيناه في 15 أكتوبر 2026)نسخ إلى PowerPoint مرتبطاً أو مضمّناً أو صورة
Microsoft Plannerلغة العرض تتبع لغة المتصفح؛ لا ذكر للعربية تحديداًلا تذكره الصفحاتلا تذكره الصفحات التي فتحناها
Google Sheetsلا تذكرها صفحة Timelineالورقة نفسها تُضبط من اليمين؛ اتجاه Timeline غير موثّقطباعة وتنزيل (إعلان مايو 2023)
ClickUpصفحة إعدادات اللغة لا تسرد اللغات المتاحةلا تذكره الصفحاتPDF أو PNG من خطة Business فأعلى
monday.com15 لغة واجهة ليس بينها العربيةلا تذكره الصفحاتPDF أو Excel
Canvaلا تذكرها صفحة مخطط جانتخيار «Mirror page to match text direction» عند الترجمةPPTX للعروض التقديمية فقط، مع تنبيه بأن الشكل قد يختلف
NOXIواجهة عربية كاملةأشرطة مخطط غانت تجري من اليمين على الشرائح العربيةPowerPoint بنص قابل للتحرير وخطوط عربية مضمّنة، أو PDF

الأدوات السبع بالتفصيل

كل بطاقة تبدأ بالمهمة التي تناسبها الأداة، ثم ما توثّقه صفحاتها الرسمية كما قرأناها في 15 أكتوبر 2026. الأسعار بالدولار الأمريكي وقبل الضريبة، وذكرناها فقط حيث أكدناها في صفحة الأسعار نفسها.

1. Microsoft Excel لحساب التواريخ

الأنسب لـ: من يريد جدول مهام يحسب التواريخ بأيام العمل وعطلة بلده، ومخططاً يملكه دون اشتراك في أداة جديدة.

تقول Microsoft صراحة إن Excel لا يحتوي نوع مخطط جانت، وتشرح بناءه من «مخطط شريطي مكدس» بإخفاء سلسلة البداية وعكس ترتيب الفئات، وتذكر قوالب جانت مجانية على create.microsoft.com. قوة Excel الحقيقية هنا في الدالتين WORKDAY.INTL وNETWORKDAYS.INTL: 14 رمزاً للعطلة الأسبوعية، وسلسلة من سبع خانات لأي نمط آخر، ونطاق للعطلات الرسمية. الاعتمادات تكتبها معادلات بنفسك، ولا يرسم Excel أسهماً بين الأشرطة.

الأنسب حين تكون التواريخ هي المسألة: عطلة الجمعة والسبت، وعطلات رسمية، ومدد تتغيّر.

2. Microsoft Planner (الخطط المتقدمة) للجدولة بالاعتمادات

الأنسب لـ: فرق في Microsoft 365 تدير مشروعاً متوسطاً بمهام مترابطة وتريد مساراً حرجاً يُحسب تلقائياً.

صفحة المقارنة من Microsoft تضع ثلاث ميزات في الخطط المتقدمة (premium) وحدها: عرض المهام في Timeline بشكل مخطط جانت، وإضافة اعتمادات بين المهام، ورؤية المسار الحرج. وتشرح صفحة أخرى إظهاره: من تبويب Timeline افتح عوامل التصفية وفعّل «إظهار المسار الحرج» فيظهر بالأحمر. وتقول الأسئلة الشائعة إن الوصول إلى Timeline يتطلب ترخيص Planner Plan 1، وإن القدرات المتقدمة تتطلب ترخيصاً مدفوعاً. ولغة العرض على الويب تتبع لغة المتصفح.

الأنسب حين تعمل جهتك داخل Microsoft 365 وتملك الترخيص، وتحتاج المسار الحرج محسوباً لا مرسوماً.

3. Google Sheets (Timeline) لجدول مشترك في Workspace

الأنسب لـ: فرق تعمل في Google Workspace وتريد عرضاً زمنياً سريعاً لجدول موجود.

تقول صفحة المساعدة إن عرض Timeline يُنشأ من «إدراج» ثم timeline بعد تحديد نطاق البيانات، ويحتاج عموداً واحداً على الأقل بتنسيق تاريخ. ويمكن إدخال مدة بدل تاريخ النهاية، وحينها تُحسب العطلة الأسبوعية ضمن المدة ما لم تُلغِ خيار «Include weekends». العرض متاح لإصدارات Workspace المذكورة في الصفحة، وقال إعلان Google في مايو 2023 إنه غير متاح للحسابات الشخصية وأضاف الطباعة والتنزيل. والورقة نفسها يمكن أن تُضبط من اليمين إلى اليسار من زر اتجاه الجدول.

الأنسب حين تكون البيانات أصلاً في Google Sheets وتريد رؤية زمنية دون أداة إضافية.

4. ClickUp لفريق يتابع يومياً

الأنسب لـ: فريق يتابع مهامه يومياً ويريد أن تتحرك المهام التابعة تلقائياً حين تتأخر مهمة.

يضاف عرض Gantt من «+ View» إلى أي مساحة أو مجلد أو قائمة، والمهمة تحتاج تاريخ بداية وتاريخ استحقاق لتظهر شريطاً. الاعتمادات تُرسم بسحب موصل من شريط إلى آخر، ويمكن تفعيل «Reschedule dependencies» لتنتقل المهام التابعة مع أي تغيير، و«Show critical path» لتلوين المسار الحرج بالأحمر، ويحوَّل أي بند إلى معلَم يظهر معيّناً. التصدير PDF أو PNG من خطة Business فأعلى. وفي صفحة الأسعار تظهر مخططات Gantt في الخطة المجانية بصيغة «Trial»، وخطة Unlimited بـ 7 دولارات للمستخدم شهرياً بالدفع السنوي و10 بالدفع الشهري.

الأنسب حين يكون المخطط أداة عمل يومية لفريق، لا شريحة تُعرض مرة.

5. monday.com لعطلة الجمعة والسبت في الحساب

الأنسب لـ: فرق تدير المشروع في لوحات monday.com وتحتاج مخطط جانت يحترم عطلة الجمعة والسبت.

تقول صفحة المساعدة إن عرض Gantt وأداته متاحان من خطة Standard فأعلى، وإن المعالم والمسار الحرج لحسابات Pro وEnterprise. الاعتمادات من عمود مخصص، وسحب مهمة متأخرة يحرّك المهام التابعة، ويمكن أخذ خط أساس (Baseline) للمقارنة. ويستطيع مسؤول الحساب اختيار العطلة الأسبوعية «الجمعة والسبت» أو «السبت والأحد»، ويمكن إخفاء العطلة من العرض أو استبعادها من حساب التواريخ. التصدير إلى PDF أو Excel. أما الواجهة فبخمس عشرة لغة ليست العربية بينها.

الأنسب حين تريد أداة إدارة مشاريع تحسب التواريخ بعطلة الجمعة والسبت دون معادلات.

6. Canva لمخطط مرسوم بتصميم حر

الأنسب لـ: من يريد مخطط جانت مرسوماً بشكل جذاب لملصق أو تقرير أو ورشة، وتواريخه معروفة مسبقاً.

تقدّم Canva قوالب مخطط جانت على السبورة البيضاء وتصف أداتها بأنها مجانية، وفيها الأشرطة والمعيّنات والأسهم عناصر تصميم ترسمها وتحرّكها بنفسك. وتوثّق صفحة الترجمة خياراً لعكس الصفحة لتطابق اتجاه النص في اللغات التي تُكتب من اليمين. وتنزيل PPTX متاح للعروض التقديمية فقط، مع تنبيه بأن التصميم قد يبدو مختلفاً في PowerPoint.

الأنسب حين يكون المطلوب شكلاً جميلاً لخطة ثابتة، لا حساباً للتواريخ.

7. NOXI اختيارنا لعرض الخطة على شريحة عربية

الأنسب لـ: من حسب خطته ويريد عرضها على الإدارة أو لجنة المشروع في شرائح عربية تُقرأ من اليمين، ثم يسلّمها ملف PowerPoint.

في NOXI شريحة «مخطط غانت» فيها صفوف للمهام، وأشرطة بتاريخ بداية ونهاية، ومعالم على شكل معيّن (المعلَم مهمة بلا تاريخ نهاية)، وألوان للحالة (مخطط لها، قيد التنفيذ، مكتملة)، وخط «اليوم»، وأعمدة يومية أو شهرية أو ربع سنوية. على الشرائح العربية تجري الأشرطة من اليمين إلى اليسار، ومثلها المخططات الزمنية والجداول. تصف خطتك أو ترفع جدول المهام بصيغة Excel أو CSV حتى 200 ميغابايت، ثم تعدّل على الشريحة أو بطلب في المحادثة بالعربية، وتنزّل العرض PowerPoint بنص قابل للتحرير وخطوط عربية مضمّنة، أو PDF. NOXI مجاني، بلا بطاقة ولا علامة مائية: لكل حساب 1,000 رصيد شهرياً، والعرض الكامل يستهلك نحو 25.

الأنسب حين تكون التواريخ محسوبة، والمطلوب شرائح عربية واضحة للإدارة في جولة واحدة.

تحققنا في 15 أكتوبر 2026 أربع ملاحظات من الصفحات الرسمية تغيّر القرار: في ClickUp تظهر Gantt في الخطة المجانية بصيغة تجربة؛ وفي monday.com المعالم والمسار الحرج لخطتَي Pro وEnterprise وحدهما؛ وصفحة الدوام الحكومي على u.ae محدّثة في 12 أغسطس 2026 وتؤكد عطلة السبت والأحد اتحادياً والجمعة إلى الأحد في الشارقة؛ وصفحة العطلات الرسمية على u.ae محدّثة في 2 يوليو 2026.

أي أداة لأي مهمة؟ جدول قرار

الجواب المختصر: للحساب والتسليم السريع: Excel. للمتابعة اليومية بالاعتمادات: Planner أو ClickUp أو monday.com بحسب ما تستخدمه جهتك. لعرض الخطة على الإدارة بالعربية: شريحة تُقرأ من اليمين في PowerPoint أو NOXI. ولأغلب المشاريع تحتاج اثنتين: أداة تحسب وأداة تعرض.

حالتكالأداةتأكّد من
طالب يسلّم خطة مشروع تخرّجExcel ثم شريحة في عرض المناقشةأيام العمل برمز عطلة جامعتك
مقاول بعشرين مهمة مترابطةPlanner بالخطط المتقدمة أو monday.com Proالترخيص المطلوب للمسار الحرج
فريق تسويق يتابع يومياًClickUp أو monday.comأن Gantt ضمن خطتك لا في التجربة
جهة حكومية تعرض على لجنةExcel للحساب ثم شريحة عربية من اليمينالمعالم فقط على شريحة الإدارة
بيانات في Google SheetsTimeline في Google Sheetsأن إصدار Workspace يشمله
ملصق أو تقرير مطبوعCanvaأن التواريخ مكتوبة من جدول محسوب
عرض عربي كامل للخطة اليومNOXIأن تواريخ جدول المهام محسوبة قبل الرفع

مخطط جانت لمشروع التخرج

الجواب المختصر: مخطط جانت لمشروع التخرج يعرض الفصل الدراسي كاملاً في 8 إلى 12 مهمة: اختيار الموضوع، والمراجعة الأدبية، وجمع البيانات، والتحليل، والكتابة، والمراجعة مع المشرف، والعرض التجريبي، والمناقشة. ضع المعالم التي يحددها القسم، واحسب بأيام الدوام الجامعي لا بالأيام التقويمية.

أكثر ما يسأل عنه المشرفون في هذه الشريحة سؤالان: هل الخطة واقعية، وأين الهامش؟ أجب عن الأول بأن تبدأ من موعد المناقشة وترجع إلى الخلف، وعن الثاني بأن تترك فائضاً واضحاً قبل التسليم، أسبوعاً على الأقل. وأدخل في عمود العطلات إجازات الفصل الرسمية من التقويم الأكاديمي لجامعتك، فهي تقطع الفصل في منتصفه غالباً. وفي عرض المناقشة نفسه تكفي شريحة واحدة تعرض الخطة المنفّذة مقابل المخطط لها. لهيكل العرض كاملاً راجع دليل عرض مشروع التخرج.

كيف تعرض مخطط جانت على الإدارة؟

الجواب المختصر: لا تعرض على الإدارة مخطط العمل كاملاً. اعرض شريحة واحدة بالمعالم من 3 إلى 5، وخط اليوم، والمهام المتأخرة وحدها بلون واحد، وسطراً يقول ما المطلوب: قرار، أو موافقة على تمديد، أو دعم في مهمة حرجة. التفاصيل في ملحق أو في ملف المتابعة.

القاعدة العملية: 15 صفاً حدّ أعلى في شريحة، و7 صفوف أفضل. إن كان لديك أكثر، فاجمع المهام في مراحل واعرض المرحلة صفاً واحداً. وعنوان الشريحة جملة تقول الخلاصة: «الافتتاح في 30 نوفمبر، والتوريد هو المهمة الحرجة» أفضل من «الجدول الزمني». وفي لجان المتابعة الدورية يتكرر المخطط كل شهر، فثبّت شكله وغيّر خط اليوم والألوان وحدها، كما في عرض تقدّم المشروع أمام اللجنة التوجيهية. وفي العروض الفنية للمناقصات، يأتي مخطط جانت عادةً بعد منهجية التنفيذ مباشرة، كما في دليل العرض الفني، وفي دراسات الجدوى يأتي في قسم التنفيذ كما في عرض دراسة الجدوى.

وهذه شريحتان من عرض بناه NOXI لمثال هذا الدليل، دون أي تعديل.

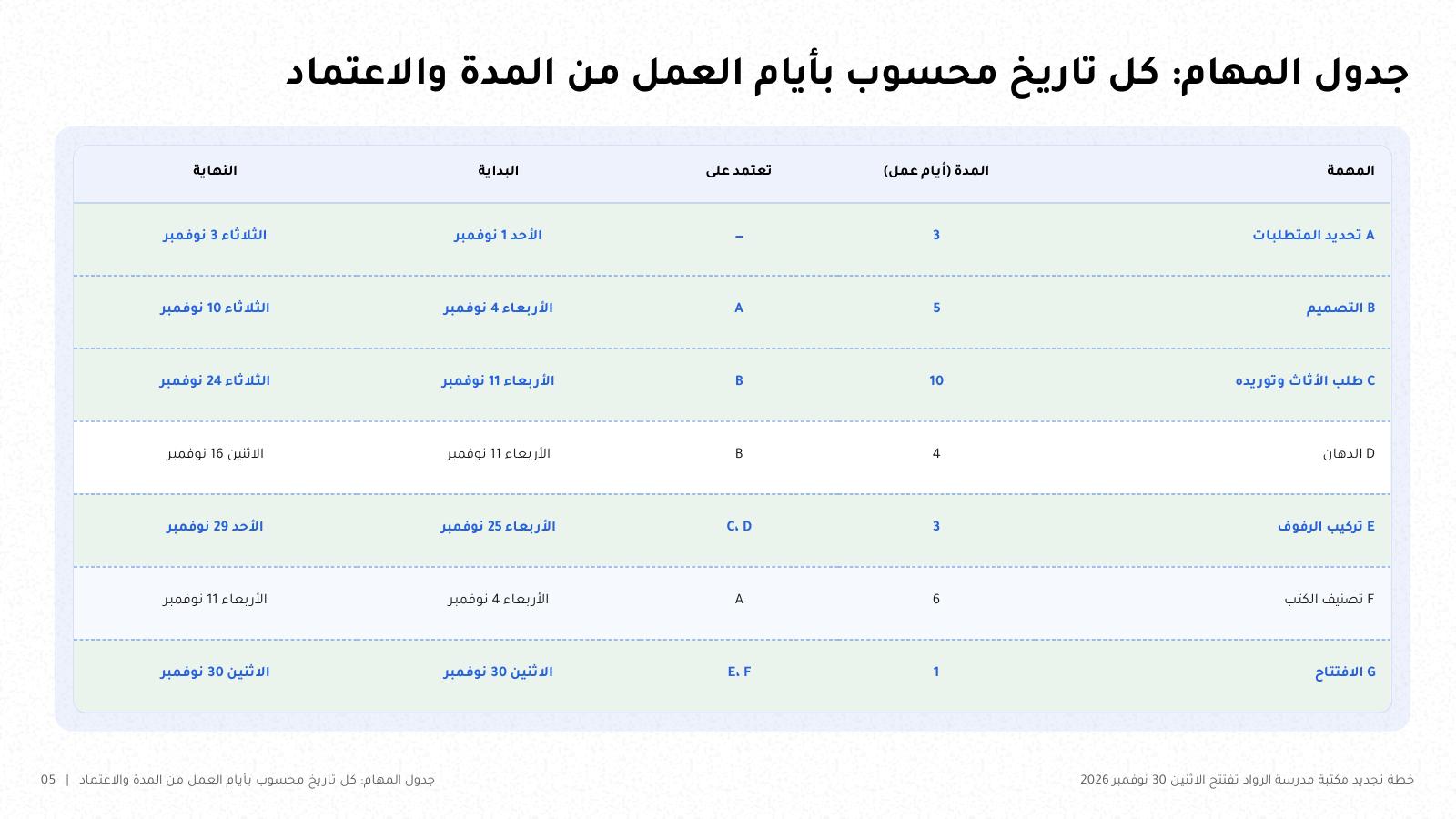

شريحة من NOXI: جدول سبع مهام لتجديد مكتبة مدرسة، بالمدة بأيام العمل والاعتماد وتاريخي البداية والنهاية، من الأحد 1 نوفمبر إلى الافتتاح الاثنين 30 نوفمبر، والمسار الحرج ملوّن.
شريحة جدول المهام: كل تاريخ محسوب من المدة والاعتماد، ومهام المسار الحرج مميزة بلون.

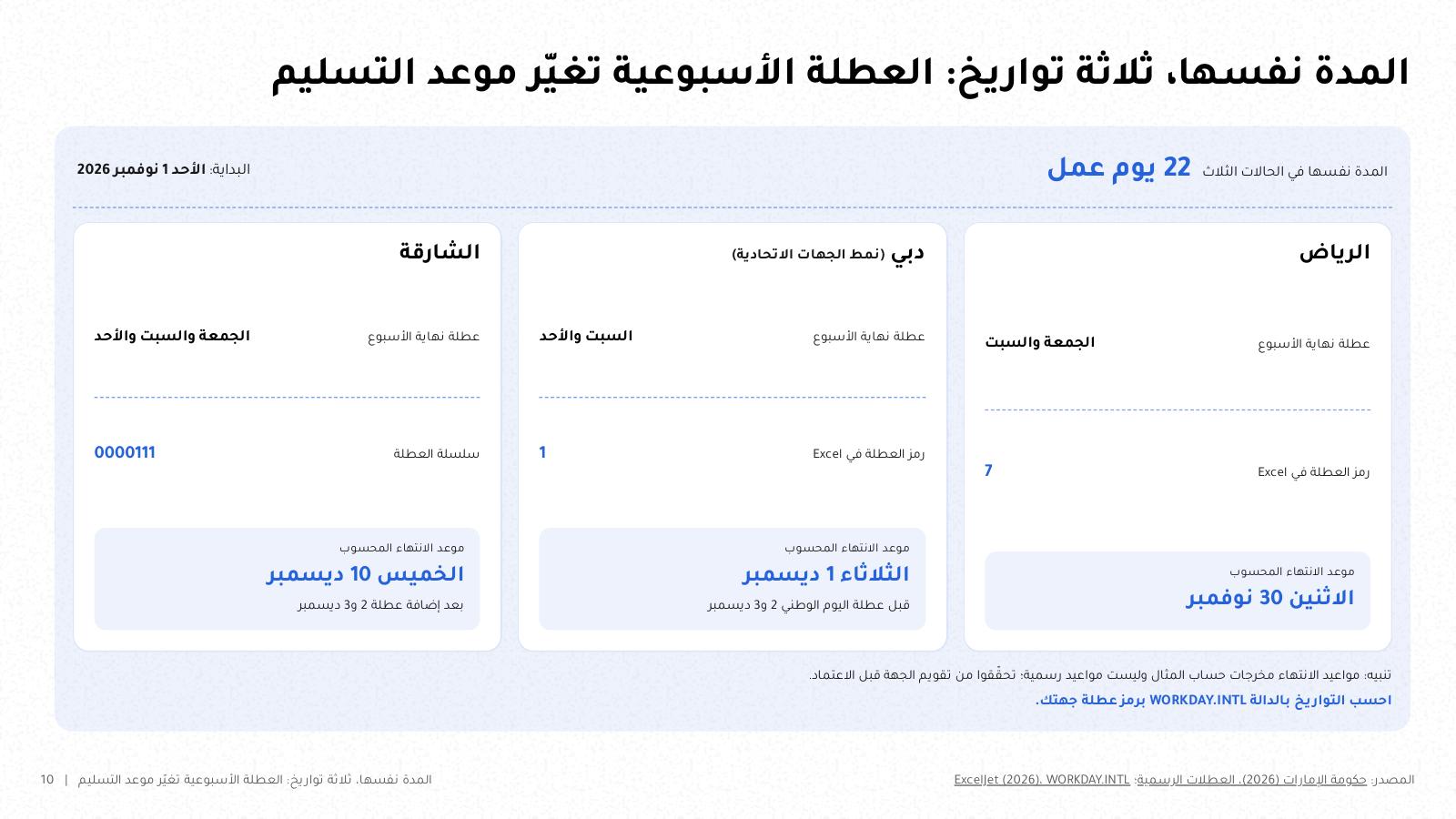

شريحة من NOXI: المدة نفسها 22 يوم عمل بثلاثة تواريخ انتهاء، الرياض الاثنين 30 نوفمبر، ودبي الثلاثاء 1 ديسمبر، والشارقة الخميس 10 ديسمبر، مع رمز العطلة في Excel لكل حالة.
شريحة العطلة الأسبوعية: كيف يغيّر نمط العطلة موعد التسليم، مع رمز WORKDAY.INTL لكل جهة.

أخطاء شائعة في مخطط جانت العربي: قائمة فحص

الجواب المختصر: أكثر الأخطاء شيوعاً: أيام تقويمية بدل أيام العمل، وعطلة أسبوعية مستوردة من قالب أجنبي، وأكثر من 15 صفاً في شريحة، وغياب المعالم، وأشرطة تبدأ من اليسار في عرض عربي. افحص المخطط بهذه البنود العشرة قبل الإرسال.

  1. المدد بأيام العمل:ينجح إن كان عمود المدة بأيام العمل، وكل نهاية محسوبة بمعادلة لا مكتوبة باليد.
  2. رمز العطلة الصحيح:ينجح إن كان رمز العطلة 7 أو 1 أو السلسلة المناسبة لجهتك في كل معادلة.
  3. العطلات الرسمية:ينجح إن كان نطاق العطلات مأخوذاً من الصفحة الرسمية لسنة المشروع.
  4. الأشرطة بالأيام التقويمية:ينجح إن كان طول الشريط = النهاية − البداية + 1، لا المدة.
  5. الزمن من اليمين:ينجح إن كان أقدم تاريخ في أقصى اليمين وأسماء المهام على يمين المخطط.
  6. عدد الصفوف:ينجح إن كانت الشريحة 15 صفاً أو أقل، والملف الكامل في ملحق.
  7. المعالم:ينجح إن ظهرت من 3 إلى 5 معالم بمعيّنات وتواريخ.
  8. المسار الحرج:ينجح إن كانت مهامه بلون واحد مميز، وطوله مكتوباً في العنوان أو التذييل.
  9. تاريخ الخطة:ينجح إن حمل التذييل «بحسب الخطة في [التاريخ]».
  10. نظام الأرقام:ينجح إن كانت التواريخ والأرقام بنظام واحد في العرض كله.

وإن كان المخطط جزءاً من خطة سنوية أو استراتيجية، فاعرضه بالأرباع لا بالأيام، واترك التفاصيل لخطط المبادرات؛ انظر دليل عرض الخطة الاستراتيجية.

ثلاثة طلبات جاهزة للنسخ

الطلبات مكتوبة لـ NOXI، وتعمل بتعديل بسيط في أي أداة عروض تقبل ملفاً ووصفاً. استبدل ما بين القوسين المربعين.

طلب 1 · من جدول المهام

أنشئ عرضاً من [9] شرائح لخطة [تجديد مكتبة مدرسة الرواد] من جدول المهام المرفق، بالعربية ومن اليمين إلى اليسار. اجعل الشريحة [4] مخطط غانت بأعمدة يومية من [1 نوفمبر] إلى [5 ديسمبر 2026]، ولوّن مهام المسار الحرج [A وB وC وE وG] بلون واحد، وأضف المعالم: [اعتماد التصميم 10 نوفمبر، وصول الأثاث 24 نوفمبر، الافتتاح 30 نوفمبر]. استخدم التواريخ كما في الجدول دون تعديل.

طلب 2 · تعديل مخطط موجود

في شريحة مخطط غانت: انقل مهمة [الدهان] لتبدأ [الاثنين 16 نوفمبر] وتنتهي [الخميس 19 نوفمبر]، وثبّت خط «اليوم» على [15 نوفمبر 2026]، واجعل حالة [تحديد المتطلبات] و[التصميم] «مكتملة». لا تغيّر أي تاريخ آخر.

طلب 3 · شريحة للإدارة

أضف بعد مخطط غانت شريحة للإدارة بعنوان يقول الخلاصة: [الافتتاح في 30 نوفمبر، والتوريد هو المهمة الحرجة]. اعرض المعالم الثلاثة فقط مع تواريخها، وجملة عن الفائض: [للدهان 6 أيام عمل ولتصنيف الكتب 12]، وسطراً بالقرار المطلوب: [اعتماد طلب الأثاث قبل 11 نوفمبر].

ابنِ عرض الخطة في NOXI في ست خطوات

الخطوة 1 — جهّز جدول المهام

احسب التواريخ في Excel بالدالة WORKDAY.INTL ورمز عطلتك، واحفظ الجدول بأعمدة المهمة والمدة والاعتماد والبداية والنهاية والمسؤول.

الخطوة 2 — ارفع الجدول أو صف الخطة

افتح NOXI بحساب مجاني، واختر «أنشئ من ملف» وارفع ملف Excel أو CSV حتى 200 ميغابايت، أو اكتب وصف الخطة مباشرة.

الخطوة 3 — اطلب مخطط غانت

الصق الطلب الأول وعدّل ما بين القوسين. وإن أردت، راجع هيكل العرض شريحةً شريحة قبل التوليد.

الخطوة 4 — شاهد الشرائح تُبنى وراجع التواريخ

تابع كل شريحة وهي تُبنى، ثم طابق تواريخ مخطط غانت مع الجدول مهمة مهمة، وتحقق أن الأشرطة تجري من اليمين.

الخطوة 5 — عدّل على الشريحة أو بالمحادثة

عدّل المهام والتواريخ على الشريحة نفسها، أو اطلب التعديل بالعربية في المحادثة كما في الطلب الثاني، أو انقر عنصراً وقل ما تريد تغييره.

الخطوة 6 — صدّر أو قدّم

نزّل العرض PowerPoint بنص قابل للتحرير وخطوط عربية مضمّنة، أو PDF، أو شارك رابط عرض، أو قدّمه بملء الشاشة من NOXI.

الأسئلة الشائعة

ما مخطط جانت؟
مخطط جانت جدول زمني أفقي لمشروع: كل صف مهمة، وكل مهمة شريط يمتد من تاريخ بدايتها إلى تاريخ نهايتها، مع معيّنات للمعالم وخط لتاريخ اليوم. يحمل اسم المهندس الأمريكي هنري لورنس جانت (1861–1919)، ويُستخدم لتخطيط المشاريع ومتابعتها وعرضها على الإدارة.
كيف أعمل مخطط جانت في Excel؟
اكتب جدول المهام بالبداية والنهاية المحسوبتين بالدالة WORKDAY.INTL، وأضف عمود أيام الشريط = النهاية − البداية + 1. حدّد المهام والبداية وأيام الشريط، وأدرج «مخطط شريطي مكدس»، واجعل سلسلة البداية «بلا تعبئة»، ثم فعّل «فئات بترتيب عكسي» على محور المهام لتظهر المهمة الأولى في الأعلى.
هل يوجد مخطط جانت Excel جاهز بالعربي؟
تقول Microsoft إن قوالب مخطط جانت متاحة مجاناً على create.microsoft.com، ويمكنك فتحها من «ملف» ثم «جديد» والبحث عن Gantt. القوالب بالإنجليزية غالباً، وتعريبها يستغرق دقائق: ترجم العناوين، واجعل الورقة من اليمين إلى اليسار، وأضف رمز العطلة 7 أو المناسب لجهتك إلى معادلات أيام العمل.
كيف أجعل مخطط جانت من اليمين إلى اليسار؟
في Excel حدّد محور التاريخ، ومن «تنسيق المحور» فعّل «القيم بترتيب عكسي»، فيبدأ الزمن من اليمين وتنتقل أسماء المهام إلى يمين المخطط. وفي القوالب المبنية بتنسيق الخلايا يكفي جعل الورقة من اليمين إلى اليسار. وفي أدوات العروض اختر أداة ترسم المخطط من اليمين على الشرائح العربية.
كيف أحسب أيام العمل بعطلة الجمعة والسبت في Excel؟
استخدم WORKDAY.INTL برمز العطلة 7. مثال: =WORKDAY.INTL(DATE(2026,11,1)-1,22,7) يعطي الاثنين 30 نوفمبر 2026، أي اليوم الثاني والعشرين من أيام العمل بدءاً من الأحد 1 نوفمبر. ولعدّ أيام العمل بين تاريخين استخدم NETWORKDAYS.INTL بالرمز نفسه، وأضف نطاق العطلات الرسمية وسيطاً أخيراً.
ما المسار الحرج في مخطط جانت؟
المسار الحرج أطول سلسلة مهام متتابعة بين بداية المشروع ونهايته، وطوله أقصر مدة ممكنة للمشروع. تحسبه بجمع المدد على كل مسار واختيار الأطول. في مثالنا 3 + 5 + 10 + 3 + 1 = 22 يوم عمل، وأي تأخير في مهمة عليه يؤخر الافتتاح بالقدر نفسه.
كيف أضع مخطط جانت في بوربوينت؟
انسخ المخطط من Excel والصقه في PowerPoint، واختر ربط البيانات إن أردت أن يتحدّث مع الملف، أو التضمين أو الصورة للعرض النهائي. أو ابنه من جدول وأشكال لشريحة ثابتة، أو ولّده بأداة عروض ترسم مخطط جانت من اليمين. وفي كل الحالات اجعل الزمن يبدأ من اليمين في العرض العربي.
ما أفضل برنامج لعمل مخطط جانت مجاناً؟
يعتمد على المهمة. قوالب Excel من Microsoft مجانية وتحسب أيام العمل إن كان لديك Excel. وتصف Canva أداة مخطط جانت لديها بأنها مجانية لكنها رسم بلا حساب تواريخ. وفي ClickUp تظهر Gantt في الخطة المجانية بصيغة تجربة. ولعرض الخطة على شرائح عربية، NOXI مجاني برصيد 1,000 شهرياً.
ما الفرق بين مخطط جانت والخط الزمني؟
الخط الزمني يعرض أحداثاً أو مراحل على محور واحد، ويناسب شريحة تقول «أين نحن» للإدارة. مخطط جانت يعرض كل مهمة في صفها بمدتها وبدايتها ونهايتها واعتماداتها، ويناسب فريق التنفيذ. كثير من العروض الجيدة تستخدم الاثنين: مخطط جانت في الملحق، وخطاً زمنياً بالمعالم في صلب العرض.
كم مهمة أضع في شريحة مخطط جانت واحدة؟
من 7 إلى 15 مهمة. أقل من 7 يكفيها خط زمني، وأكثر من 15 يصعب قراءتها من آخر القاعة. إن كانت خطتك أطول، فاجمع المهام في مراحل واعرض المرحلة صفاً واحداً، أو قسّم المخطط على شريحتين بحسب الفترة، واترك المخطط الكامل في ملف المتابعة أو في ملحق.
اقرأ أيضاً عرض الخطة التشغيلية — مخطط جانت ربع سنوي داخل عرض خطة سنوية، مع ربط المبادرات بالأهداف.
اقرأ أيضاً عرض تقدّم المشروع أمام اللجنة التوجيهية — كيف تعرض المتأخر والمطلوب من اللجنة كل شهر.

المصادر والمنهجية

كل معلومة عن أداة أو عطلة في هذا الدليل مأخوذة من الصفحات الرسمية أدناه، وتاريخ التحقق منها جميعاً 15 أكتوبر 2026؛ الأسعار والخطط تتغيّر، فراجع الصفحة قبل الشراء. معلومات NOXI من واجهته ووثائقه المنشورة. المقارنة جدول قدرات موثّقة وليست اختباراً عملياً للأدوات؛ أما خطوات Excel والتواريخ فبنيناها وحسبناها في Excel لنظام Mac في التاريخ نفسه. مدرسة الرواد ومشروع تجديد المكتبة مثال افتراضي.

ارفع جدول مهامك إلى NOXI مجاناً واطلب شريحة مخطط غانت: أشرطة تجري من اليمين، ومعالم بتواريخها، ثم ملف PowerPoint بنص قابل للتحرير وخطوط عربية مضمّنة، بلا بطاقة ولا علامة مائية.

كتبه أيدار أكماييف

مؤسّس ومصمّم NOXI، أداة عروضٍ تقديمية بدعمٍ عربيٍّ أصيل على مستوى التصميم، مقيمٌ في الإمارات. خبرةٌ عملية في تصميم العروض العربية للجهات والشركات في الخليج.
